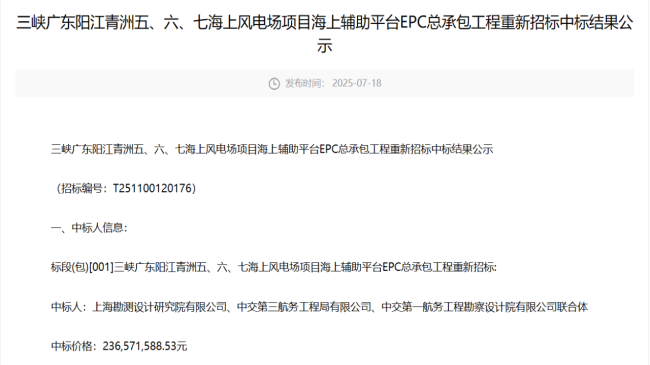

海洋能源網獲悉,7月18日,中國三峽電子采購平臺發布了《三峽廣東陽江青洲五、六、七海上風電場項目海上輔助平臺 EPC 總承包工程重新招標中標結果公示》。公示顯示,此次中標聯合體為上海勘測設計研究院有限公司、中交第三航務工程局有限公司、中交第一航務工程勘察設計院有限公司,中標價格為 236,571,588.53 元。
該項目場址坐落于廣東省陽江市陽西縣沙扒鎮附近海域,屬于粵西海域陽江近海深水場址范圍。三個項目場址總面積約為 470 平方千米,風電場中心離岸距離大約在 52 至 70 千米之間,場址水深范圍大約在 37 米至 53 米之間。項目總裝機容量達到 300 萬千瓦,其中青洲六項目將建設一座 330 千伏海上升壓站,而青洲五、七項目則共建一座 ±500 千伏海上換流站。風電機組發出的電能將通過 66 千伏海纜分別接入海上升壓站和海上換流站,經過升壓(換流)處理后,再分別通過 3 回 330 千伏海纜和 1 回 2 根 ±500 千伏海底直流電纜接入青洲陸上集控中心,升壓至 500 千伏后送入電網。
招標范圍方面,本項目采用 EPC 總承包方式,共一個標段。招標范圍涵蓋海上輔助平臺(含下部基礎)、輔助平臺與換流站間的連接棧橋等內容,具體包括從項目實施至輔助平臺整體竣工驗收的勘察設計、項目相關手續辦理、設備采購及安裝、建筑及安裝工程、調試(含調試期間油水)、試運行、完工驗收及移交生產驗收、工程竣工驗收、缺陷責任期或質保期等全部工作。詳細招標范圍可參見招標文件第七章“技術標準和要求”。本工程旨在為青洲五、六、七海上風電項目提供配套服務,海上輔助平臺與青洲五、七期海上換流站的分界點為連接棧橋。連接棧橋的采購、制作、運輸及海上安裝(包括換流站側安裝等);輔助平臺至換流站配電裝置的電纜及附件采購、安裝及調試、驗收;輔助平臺至換流站淡化裝置出水口的管路及附件的采購、安裝及調試、驗收;輔助平臺配套輔控系統接入換流站的設備采購、安裝及調試、驗收等工作均包含在本招標范圍之內。
計劃工期方面,項目計劃于 2025 年 6 月 30 日開工,預計在 2026 年 6 月底完成海上輔助平臺(含下部基礎)海上安裝、調試等工作(具體時間節點詳見技術部分)。最終工期以合同簽訂工期為準,開工時間以監理人、發包人發出的開工通知為準。
