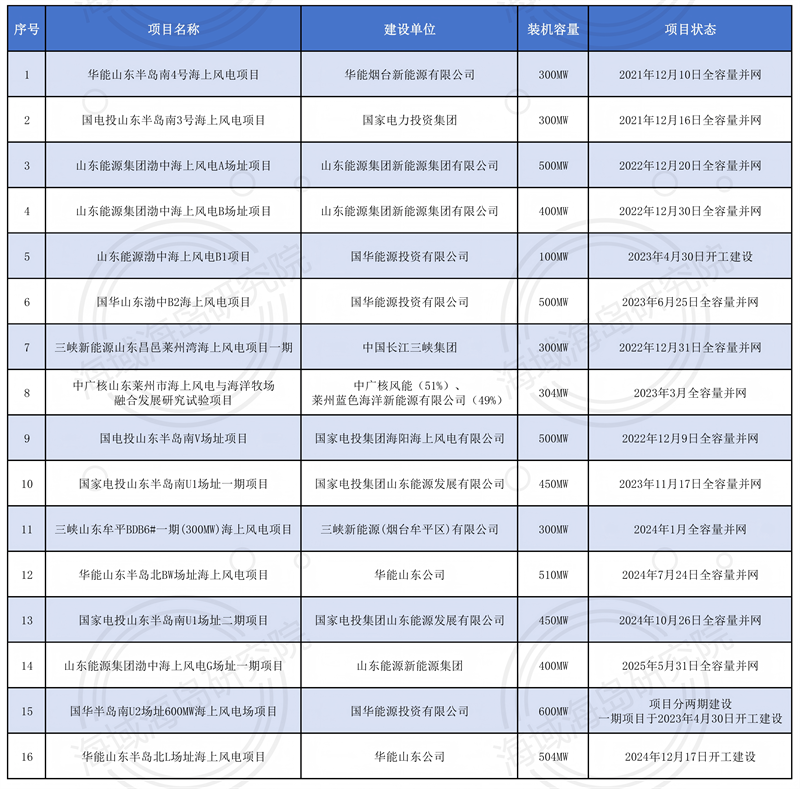

表1 山東省16個已并網、在建的海上風電項目一覽
△山東省海上風電項目位置概況
0 1 華能山東半島南4號海上風電項目
建設單位:華能煙臺新能源有限公司
項目位置:位于海陽市南部海域
項目狀態:2021年12月10日全容量并網
項目投資:約55.45億元
裝機容量:300MW
離岸距離:27~32km
水深:29~31m
建設內容:共安裝58臺單機容量5.2MW風電機組,年發電量8.21億千瓦時,可有效替代標煤24.63萬噸,減排二氧化碳64萬余噸,節約淡水258萬立方米。
該項目于2021年4月2日開工建設,9月12日首批風電機組并網發出山東省“第一度海上風電”,12月10日實現全容量并網發電。
0 2 國電投山東半島南3號海上風電項目
建設單位:國家電投集團山東能源發展有限公司
項目位置:位于海陽市南側海域
項目狀態:2021年12月16日全容量并網
項目投資:約55億元
裝機容量:300MW
離岸距離:37km
水深:31m
建設內容:共安裝58臺單機容量5.2MW風電機組,配套建設1座220千伏海上升壓站和陸上集控中心,陸上集控運維中心位于核電區寨后村東側。
該項目是山東首批海上風電示范項目,也是國家電投集團在魯首個海上風電。項目于2019年9月29日立項,12月6日取得核準,2020年8月6日陸上集控中心開工,2021年5月14日海上主體開工,6月22日首臺風機吊裝,12月5日完成全部風機葉片吊裝,12月16日實現全容量并網。
0 3 山東能源集團渤中海上風電A場址項目
建設單位:山能新能源(東營)有限公司
項目位置:位于東營市東營港北部海域
項目狀態:2022年12月20日全容量并網
裝機容量:500MW
離岸距離:約24km
水深:約10~13m
建設內容:共安裝60臺單機容量8.35MW風電機組,配套建設一座220千伏海上升壓站和陸上集控中心。年發電量17億千瓦時,可替代標煤51萬噸,減排二氧化碳132.6萬噸。
該項目是山東省首個平價海上風電項目,也是全國海上風電進入平價時代后第一個取得核準的項目。
0 4 山東能源集團渤中海上風電B場址項目
建設單位:山能新能源(東營)有限公司
項目位置:位于東營市東營港北部海域
項目狀態:2022年12月30日全容量并網
裝機容量:400MW
離岸距離:約19km
水深:約17~19m
建設內容:共安裝47臺單機容量8.5MW的風力發電機組,配套建設一座220kV海上升壓站。
0 5 山東能源渤中海上風電B1項目
建設單位:山能新能源(東營)有限公司
項目位置:位于東營市東營港北部海域
項目狀態:2023年4月30日開工建設
裝機容量:100MW
離岸距離:19km
水深:14m-16m
建設內容:計劃安裝8臺8.5MW風力發電機組以及4臺8.0MW風力發電機組,總裝機容量100MW。風電機組發出電能通過35kV集電海底電纜接入山能B場址已建海上升壓站,升壓后通過2回已建220kV海底電纜接入山東能源已建成的山集站。B1項目是渤中海上風電B場址的擴容項目。
0 6 國華山東渤中B2海上風電項目
建設單位:國華(東港)新能源有限公司
項目位置:位于東營市東營港渤海海域
項目狀態:2023年6月25日全容量并網
項目投資:約53億元
裝機容量:500MW
離岸距離:19km
水深:17~19m
建設內容:共安裝59臺8.5MW風電機組,配套1座220千伏海上升壓站、1座陸上集控中心,敷設海底電纜約163公里。
07 三峽新能源山東昌邑萊州灣海上風電項目一期
建設單位:三峽新能源山東昌邑發電有限公司
項目位置:位于昌邑市北部萊州灣海域
項目狀態:2022年12月31日全容量并網
項目投資:約36億元
裝機容量:300MW
離岸距離:14~18km
水深:7~9m
建設內容:安共裝50臺6MW風力發電組,年發電量約9.4億千瓦時,相當于每年節約標準煤約29萬噸,減少二氧化碳排放79萬噸。
0 8 中廣核山東萊州市海上風電與海洋牧場融合發展研究試驗項目
建設單位:萊州藍色海洋新能源有限公司
項目位置:位于萊州市土山鎮北部芙蓉島西側國家級海洋牧場示范區海域
項目狀態:2023年3月全容量并網
項目投資:約30億元
裝機容量:304MW
離岸距離:約12km
水深:6.2~8.2m
建設內容:共安裝38臺單機容量8MW風力發電機組,配套建設一座220千伏陸上升壓站。項目每年上網電量10億千瓦時計算,每年可節約標煤消耗30萬噸,減少二氧化碳排放78萬噸、二氧化硫排放5700噸、氮氧化物排放8500噸。
0 9 國電投山東半島南V場址項目
建設單位:國家電投集團海陽海上風電有限公司
項目位置:位于煙臺海陽南側海域
項目狀態:2022年12月9日全容量并網
項目投資:約56億元
裝機容量:500MW
離岸距離:約26km
水深:18~28m
建設內容:共安裝70臺單機容量7MW風力發電機組及1臺單機容量10MW定制化發電機組,配套建設1座220千伏海上升壓站。項目年可發電15億千瓦時,替代標煤約45.6萬噸,減排二氧化碳125萬噸。
該項目于2022年5月20日開工建設,8月17日完成首臺風機吊裝,10月23日完成海上升壓站吊裝,11月24日完成全部風機吊裝,12月9日全容量并網發電。
10 國家電投山東半島南U1場址一期項目
建設單位: 國家電投集團山東能源發展有限公司
項目位置: 位于乳山市南側海域
項目狀態: 2023年11月17日全容量并網
項目投資: 約53億元
裝機容量: 450MW
離岸距離: 26km
水深: 25~31m
建設內容: 共安裝53臺單機容量8.5MW風電機組,配套1座海上升壓站及陸上集控中心。年可發電13.5億千瓦時,替代標煤約42.3萬噸,減排二氧化碳約117.4萬噸。
11 三峽山東牟平BDB6#一期(300MW)海上風電項目
建設單位:三峽新能源(煙臺牟平區)有限公司
項目位置:位于煙臺牟平北部海域
項目狀態:2024年1月全容量并網
項目投資:約46億元
裝機容量:300MW
離岸距離:約50km
水深:33~44m
建設內容:共安裝34臺風力發電機組,配套建設1座220kV海上升壓站和1處陸上集控中心。風電機組發出電能通過35kV集電海底電纜接入海上升壓站,升壓后通過一回220kV海底電纜接入陸上集控中心,經陸上集控中心就近接入電網系統。年發電量約10.77億千瓦時,相當于節約標準煤約32.83萬4減少二氧化碳89.58萬噸。
12 華能山東半島北BW場址海上風電項目
建設單位:華能山東發電有限公司煙臺發電廠
項目位置:位于煙臺市龍口北部海域
項目狀態:2024年7月24日全容量并網
項目投資:約59億元
裝機容量:510MW
離岸距離:約15km
水深:14~16m
建設內容:共安裝60臺單機容量為8.5MW的風電機組,總裝機規模510MW。擬配套建設1座220kV海上升壓站和一座陸上集控中心。年發電量約16億千瓦時,年可節約標煤48.4萬噸、減排二氧化碳128.8萬噸。
13 國家電投山東半島南U1場址二期項目
建設單位:國家電投集團山東能源發展有限公司
項目位置:位于威海乳山南側海域
項目狀態:2024年10月26日全容量并網
項目投資:約47億元
裝機容量:450MW
離岸距離:24km
水深:25~31m
建設內容:共安裝53臺單機容量為8.5MW的風電機組,所發電通過6回66kV集電海底電纜接入220kV海上升壓站升壓后,以2回220kV海纜轉架空線后接入陸上集控中心。二期與一期共用1座220千伏海上升壓站及陸上集控中心。
14 山東能源集團渤中海上風電G場址一期項目
建設單位:山能新能源(東營)有限公司
項目位置:位于東營市東部海域
項目狀態:2025年5月31日全容量并網
裝機容量:400MW
離岸距離:20km
水深:14~18m
建設內容:一期項目共安裝35臺10MW、4臺12.6MW風機,配套建成總?cè)萘?00MW的兩座海上升壓站、一座陸上集控中心。項目預計年發電量超13億千瓦時,可滿足80萬戶家庭一年清潔用電需求。
15 國華半島南U2場址600MW海上風電場項目
建設單位:國能山發(乳山)新能源有限公司
項目位置:位于威海乳山市海域
項目狀態:項目分兩期建設,一期項目于2023年4月30日開工建設
裝機容量:600MW
離岸距離:32km
水深:30m~33m
建設內容:一期計劃安裝36臺8.5MW風力發電機組,二期計劃安裝35臺8.5MW風力發電機組。兩期工程與相同發電量的常規燃煤火電機組相比,每年可節約標煤約54.99 萬噸,相應每年可減少廢氣排放量:煙塵68.8噸、二氧化硫338.54噸、氮氧化物353.03噸、二氧化碳152.16 萬噸,減少灰渣排放量16.5 萬噸。
16 華能山東半島北L場址海上風電項目
建設單位:華能山東發電有限公司煙臺發電廠
項目位置:位于山東半島北部海域
項目狀態:2024年12月17日開工建設
項目投資:約70億元
裝機容量:504MW
離岸距離:70km
水深:50m以上
建設內容:計劃安裝42臺單機12MW風力發電機組,預計2025年底建成投產,年發電量約為17億千瓦時,每年可節約標煤50萬噸、減排二氧化碳135萬噸。
2025年5月2日,項目首臺機位樁基礎沉樁施工順利完成,標志著該項目全面進入施工階段。該項目也是目前國內在建水深最深、山東省單機容量最大的海上風電項目。
