該項目位于山東半島北部的國管海域,場址中心離岸距離70千米,水深52米以上,是國內水深最深、山東省單機容量最大 的海上風電項目。分公司主要建設內容包括21臺12兆瓦級風電機組導管架基礎施工、風機安裝、海纜敷設、海上升壓站基礎及上部組塊安裝等全部工作。

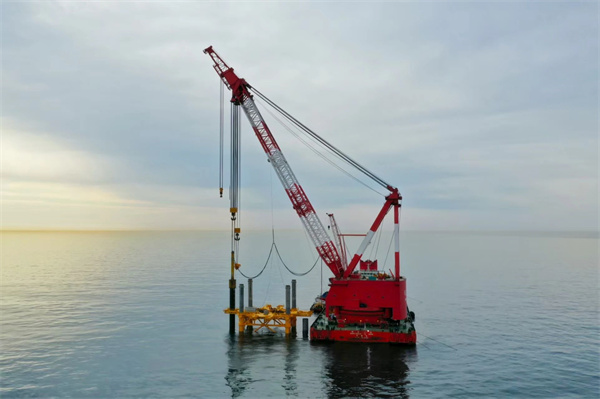

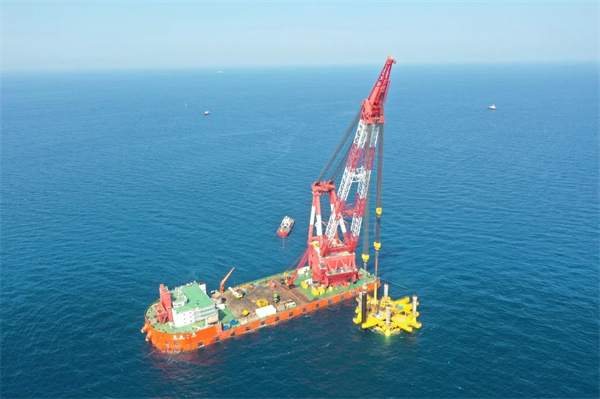

施工過程中,項目團隊采用亞洲最高多功能模塊化深水四樁定位架 及國內最長水下送樁器 輔助沉樁,有效克服深海洋流大、地質復雜帶來的不利影響;錨定節點目標倒排工期,緊抓窗口期組織全天候作業,與供應商保持高效溝通,做到鋼管樁“即到即沉” ,有效提升沉樁工效;根據不同機位水深作業工況,逐一制作“沉樁操作卡” ,嚴格執行“一機一方案、一機一交底”,確保沉樁過程平穩有序可控;嚴控定位架水平度,加強鋼管樁垂直度測量與控制,84根鋼管樁垂直度均達到毫米級誤差。 此外,項目部合理調配資源,優化施工組織,在沉樁期間完成32根鋼管樁清淤、3臺導管架安裝及灌漿工作,為后續風機安裝作業奠定了堅實基礎。
項目建成投產后,年發電量約17億千瓦時,每年可節約標煤50萬噸,減排二氧化碳135萬噸,將有力促進海上風電發展走向遠洋深海,加快推動山東省海上風電產業邁入全國第一方陣。
