作為業內首批該型號機組主軸承國產化改造應用,三峽集團福建分公司所屬福清海峽公司攻克無先例、難度大、風險高等困難,僅用56小時高效完成現場吊裝施工,以“三峽速度”為我國海上風電國產化進程注入強勁動力,為慶祝新中國成立76周年華誕獻上一份來自項目一線的實干之禮。
周密制定方案
精準破解行業“痛點”
風機主軸承是負責將風輪機械能傳遞給發電機的關鍵部件,其穩定性和可靠性直接影響風機運行效率和壽命。長期以來,我國風機主軸承主要依賴國外廠商進口,存在技術保密嚴、供貨周期長、售后服務慢、維護成本高等系列問題,一直是行業的痛點和難點。為有效解決上述問題,福清海峽公司積極推動5MW機組單列圓錐滾子軸承國產化工作,采取“自主牽頭、項目依托、廠家配合”的模式,聯合主機廠家與主流軸承廠家全面開展國產化方案制定,先后組織8個單位召開5次專題審查會,結合機組結構特征、載荷工況等工作實際,從產品設計、材料標準、生產工藝及質量控制等方面進行全面分析和優化,確保國產化方案各項性能指標均高于原國外品牌設備。
精心籌備攻堅
全力鑄就項目“典范”

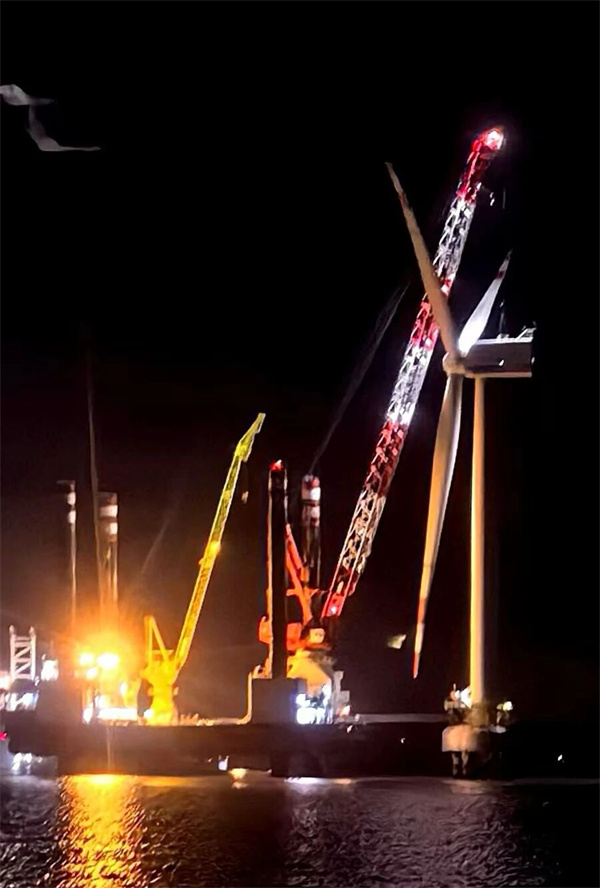

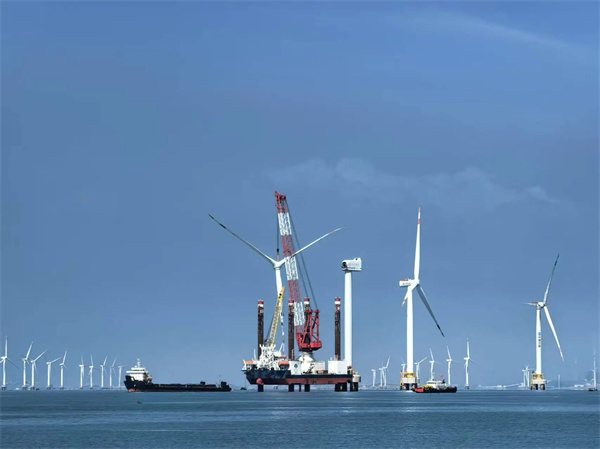

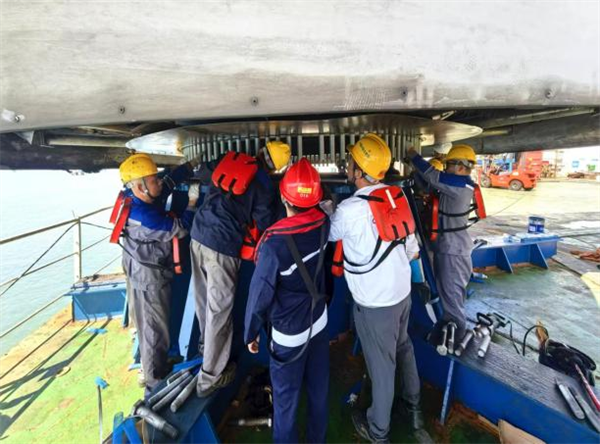

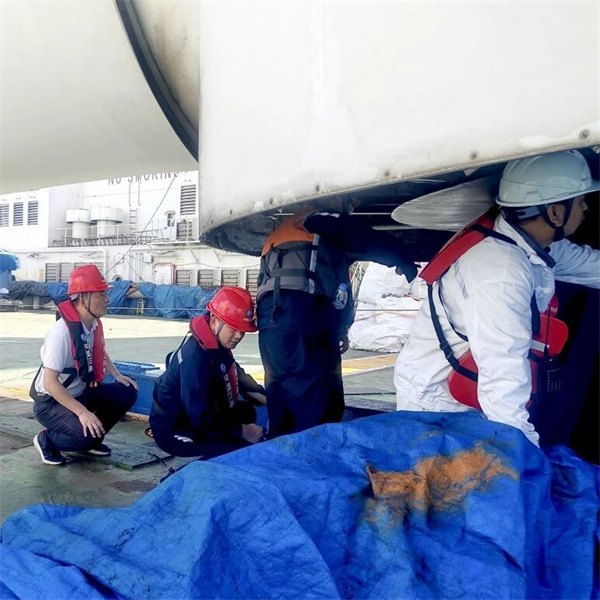

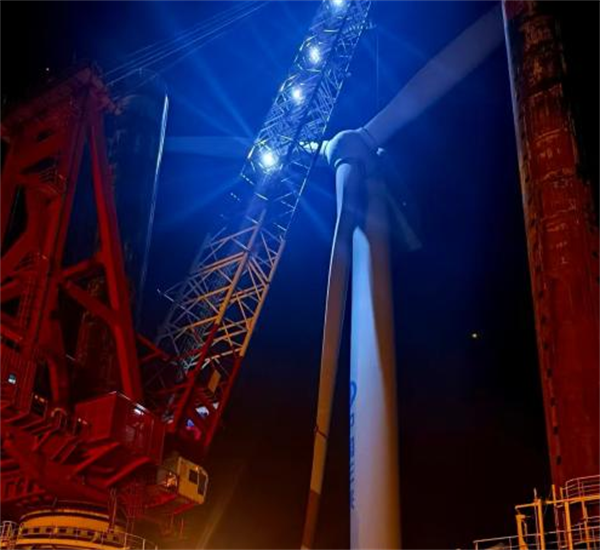

施工期間正值臺風多發的季節,為保障現場工作安全、有序推進,福清海峽公司堅持提前謀劃、周密部署、強化協調,高效完成四措兩案評審、航道清理、水工證辦理、主軸系統組裝等關鍵節點,搶抓臺風風王“樺加沙”過境后的短暫窗口期,迅速完成從“防臺模式”到“戰時狀態”的快速轉變,將前期準備“提前量”轉化為施工的“高效率”,把計劃的“時間表”變成了推進的“計程表”。在舉國歡慶國慶之際,一頂頂安全帽便是堅守在海上最靚麗的“中國紅”,現場團隊安全、高效地完成葉輪、主軸系統、機艙罩殼等大部件拆卸、復裝與驗收工作,以“中國制造”的核心技術突破,充分彰顯三峽人自主創新與海上風電產業鏈自主可控的決心。
強化現場管控
堅決筑牢安全“防線”
施工現場是安全管理的起點,更是最終的落腳點。面對制約因素多、技術難度高、安全風險大的三重挑戰,福清海峽公司嚴格按照集團公司“兩節”安全管理要求及福建公司安全生產“雷霆行動”部署,實行“一人指揮、全程監控”的鐵律,主要負責人親自掛帥、深入一線部署工作,對作業船舶、起重吊具、消防設施等開展專項檢查。同時,嚴格落實作業監護要求,由業主、運維單位、施工單位聯合組成現場安全管控團隊,全天候?qū)ψ鳂I(yè)過程進行安全監督和質量管控,以“時時放心不下”的責任感和“事事落實到位”的執行力,構建“人防+技防”的立體化安全防線,為現場施工的安全有序推進筑牢堅實根基。
本次主軸承國產化方案的成功應用,不僅邁出了推動老舊機組核心部件國產替代的“第一步”,更是三峽集團為實現國家“雙碳”目標而持續突破、接續奮斗的生動縮影。福清興化灣海上風電場,從最初的樣機試驗,到行業首次海纜改接,再到如今的核心部件國產化改造,每一步都彰顯著“興化灣樣板”的示范力量,在三峽入閩十周年的輝煌歷程添上了濃墨重彩的一筆。
