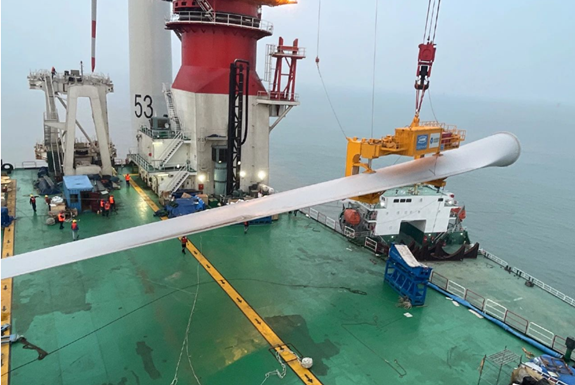

本工程風機葉片長110米,葉輪直徑達225米。風場地處外海海域,受風、浪、涌等不利條件的影響大,工程海床表層淤泥覆蓋層較厚,對風機安裝船機要求高。
針對本工程自然條件,風機安裝優先選擇自升式安裝平臺船。針對場區淤泥層較厚的情況,對風機安裝船開展插拔腿計算,選擇合適的船機進行風機安裝。本工程選用的自升式平臺船“海峰1003”是目前國內功能最全、性能優異的風機安裝船之一,為本工程風機安裝高效、安全實施打下良好的基礎。
針對首臺風機,項目部進行樣板施工,編制樣板施工方案,施工過程中針對吊裝工藝進行典型分析,收集、分析相關數據,最后總結經驗,形成首臺風機樣板施工總結,指導后續施工。

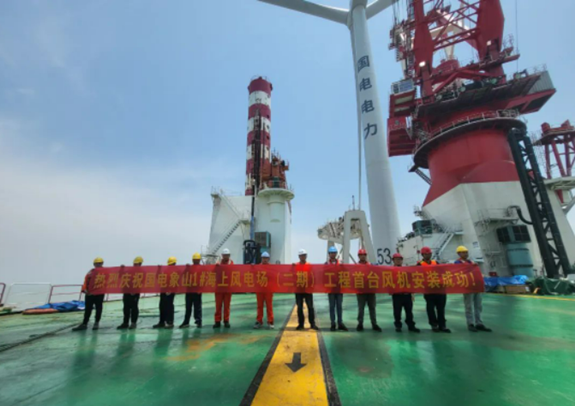

吊裝作業開始前,項目部組織開展了專項會議,會同參與吊裝工作的技術、施工人員,提前籌劃,緊盯細節,充分考慮吊機布置和現場安全措施等工作,最終順利完成了本次吊裝作業。
二期項目位于象山南田島東南海域,是浙江省“十四五”重點建設項目。風電場區總面積約58.9平方公里,總裝機容量為504兆瓦,共布設56臺單機容量為9兆瓦的海上風力風電機組,實際總投資約50億元。
