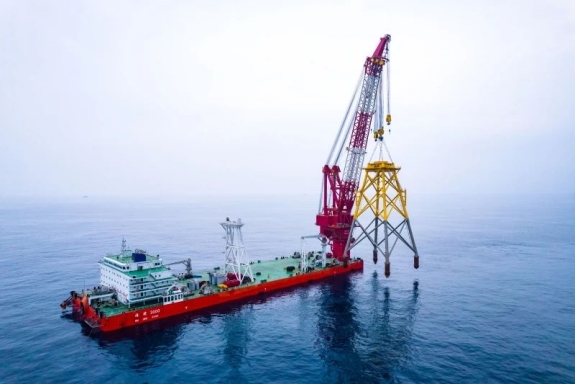

該項目風機基礎采用四樁導管架基礎型式,導管架高度為63.5-67.5米,重約1450余噸。中國能建廣東院針對海上施工窗口期短的特點開展創(chuàng)新管理,引進了具備強大動力系統(tǒng)的施工船舶開展導管架基礎施工工作,將施工功效從10小時提高至4小時,一天可吊裝完成3套導管架,有力推進了項目建設。首套導管架于3月4日完成吊裝,歷時5個月全部92套導管架吊裝完成。
