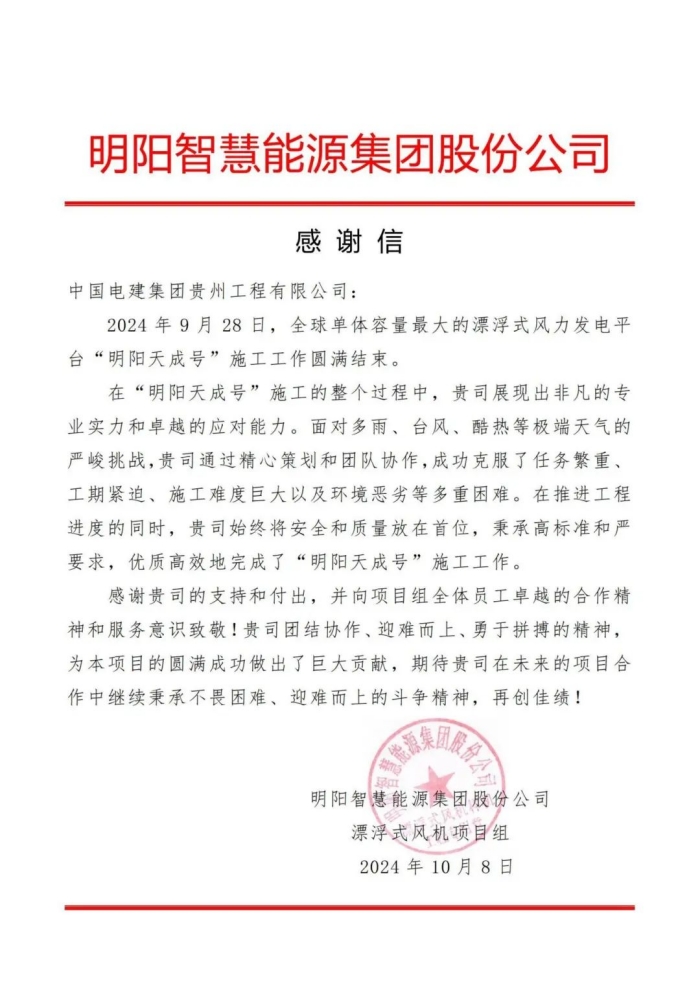

在“明陽天成號”施工的整個過程中,貴州工程公司以非凡的專業實力和卓越的應對能力,成功克服了任務繁重、工期緊迫、施工難度巨大以及環境惡劣等多重困難,高標準、嚴要求,優質高效地完成了“明陽天成號”施工工作:
今年3月,“明陽天成號”漂浮式風機基礎完成下水靠泊;
5月4日,一、二塔架吊裝完成;
5月20日,第三節塔架及機艙轉接件吊裝完成;
6月20日,雙側機艙同步吊裝完成;
7月3日,葉輪吊裝完成,至此風機安裝工程的所有施工任務宣告圓滿結束,同時,在離岸70公里的青洲四風場內,6個吸力錨及錨鏈于6月安裝完成,為平臺提供了穩固的支撐;
7月12日,6根尼龍纜安裝濕存海底,為平臺的穩定性增添了一份保障;
8月11日起航,8月13日抵達風場就位點;
9月2日輔助完成風機壓載下潛工作;
9月16日完成錨腿張緊;
9月28日完成驗收檢查,在向海爭風的過程當中,又一次展現了貴州電建海上漂浮式風電施工速度!
期間,項目團隊還成功應對了今年第11號臺風“摩羯”的嚴峻考驗:9月1日,面對“熱帶低壓生成消息”,項目部迅速召開“防臺工作協調會”,明確了必須在9月2日前完成“明陽天成號”壓載下潛的重要目標,在團隊的共同努力下,風機下潛操作順利完成,海上施工人員安全撤離;通過準確預判臺風路徑和強度,迅速啟動防臺應急預案,確保了“明陽天成號”在臺風“摩羯”的猛烈沖擊過后依然屹立不倒,保障了項目按時、圓滿完成施工任務。
