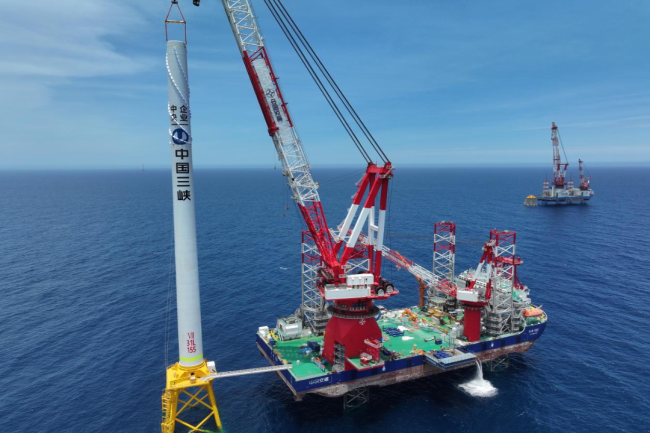

海洋能源網獲悉,6月5日凌晨凌晨1點45分,陽西沙扒海域,三峽青洲七項目迎來關鍵節點,首臺風機順利完成吊裝,為后續機組并網發電奠定堅實基礎。
此次吊裝的風機單機容量13.6兆瓦,采用四樁導管架風機基礎,輪轂中心高度約150米,葉輪直徑252米,掃風面積約5萬平方米。吊裝過程中,需確保風速連續6小時低于每秒10米,項目部每日更新海況預警,提前規劃施工,保障作業安全高效。
三峽青洲七項目規劃裝機容量1000兆瓦,共81臺風力發電機組。三峽上海院承擔500兆瓦風場建設任務,計劃8月31日前完成風機吊裝。項目將與青洲五項目共建±500kV海上換流站和陸上集控中心,建成后將成為全球單體容量最大、電壓等級最高的海上風電柔性直流送出項目。
上海院秉持“打造國內一流海上風電”目標,以科技創新、精益管理為支撐,持續攻克海上風電難題,助力我國能源轉型與“雙碳”目標實現。
