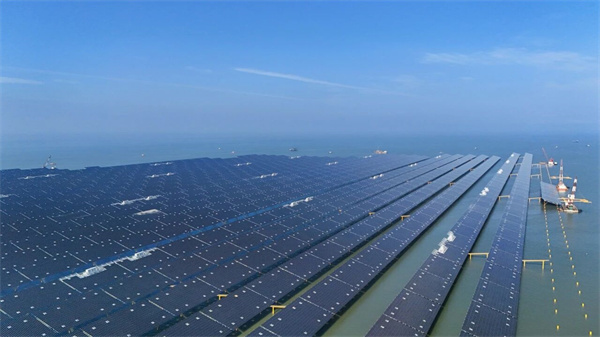

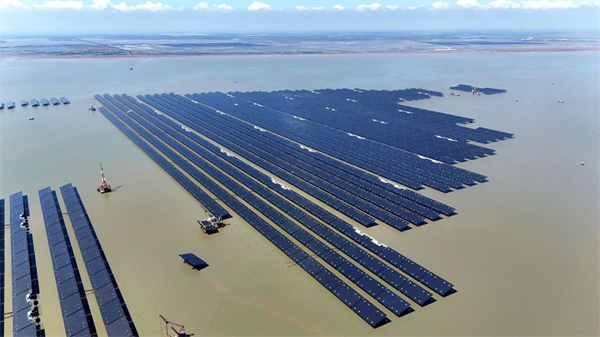

該項目是全球率先實現并網的最大開放式海上光伏項目,也是國內首個吉瓦級樁基固定式海上光伏項目,擬安裝2934個光伏平臺,光伏場位于山東省東營市東部海域,規劃裝機容量100萬千瓦。
工程采用“四樁基礎+光伏平臺”結構設計模式,單個光伏平臺由近3000個鋼構件組拼而成,桁架上弦布置780塊光伏組件。三航局負責的施工內容主要包括3964根鋼管樁制作及基礎施工、939個光伏平臺制作及吊裝、85.3千米海底電纜敷設等。
面對行業可借鑒經驗匱乏、施工環境復雜、工期緊張等多重挑戰,三航局項目團隊堅持“海陸并舉、精益管控、向新求質”的理念, 在同臺競技中勇爭第一, 為全國海上光伏規?;_發提供“可復制、可推廣”的中交方案。
海上光伏平臺結構復雜、加工制作周期長,快速形成標準化的拼裝作業流程,是項目整體高效推進的關鍵所在。項目團隊深化精細化管理,創新組織模式,持續鍛造優質高效生產“鏈條”。

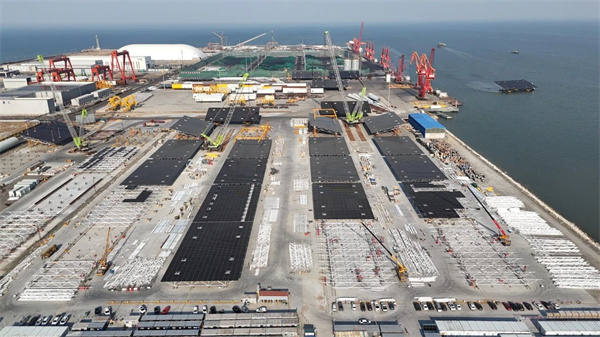

通過對周邊大型出貨碼頭深入調研分析,結合廠家產能、光伏平臺總拼和出運條件、運輸距離等,科學合理設置10條產線和60個胎位的組拼場地。
在此基礎上,創新設計了“一體成型360模塊車轉運”和“軌道小車流水線”兩種工藝,最大程度發揮場地效能,形成優勢互補, 單個廠區單日制作發運平臺數量提升至6臺。 同時,研制超寬鋼桁架平臺運輸技術,實行單航次單套運輸, 降低運輸成本的同時確保了防腐涂層完好率100%。

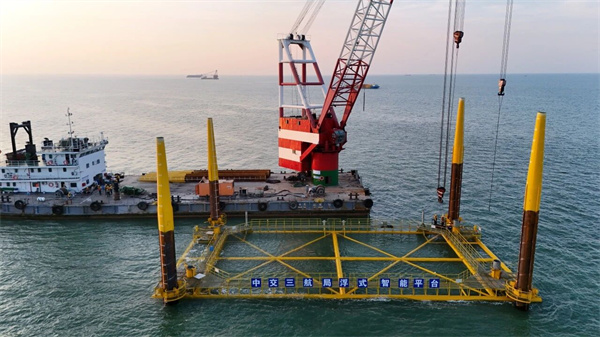

項目位于平均水深1至4米的淺海區域,近海作業潮位低,適配船機與專用機具稀缺,施工要求高、技術難度大。項目團隊依托深厚的海洋工程底蘊,創新研發了適用于淺海區的穩樁平臺, 總結出“海上光伏浮式穩樁平臺鋼管樁沉樁施工技術”。
技術攻關小組基于20萬組水文數據分析,配套研發了“智能無人定位系統”及“成套鋼管樁標高測量方法”, 一次定位后可以施工4根樁,樁基垂直度偏差控制在0.3%以內 ,突破行業標準,避免了傳統打樁船頻繁移船作業對底棲生物棲息地的反復破壞。
同時,由于光伏平臺間距僅1.5米,海上吊裝作業一旦平面扭角超過3度便會發生碰撞,項目團隊研發了“智能攬風繩調節裝置”,通過北斗定位與張力傳感技術,最終實現毫米級安裝精度控制。
項目施工期間,項目團隊大力培育新質生產力,深度運用BIM技術,通過建立光伏場電子沙盤,動態模擬生產總體部署,實現項目建設全周期管控。平臺拼裝、沉樁、平臺安裝等關鍵工序的施工方案可視化交底,確保了12個關鍵節點精準把控,創造單日完成9個平臺安裝的記錄,工效提升20%。
此次主體完工,充分展現了三航局堅定服務國家“雙碳”戰略的責任擔當,有力彰顯了三航局在“全綠色”業務上的綜合實力與領先水平。項目建成后,將成為“中交光伏”品牌建設中的標桿工程。
項目全容量并網后,預計年發電量可達17.8億千瓦時,每年可節約標煤約50.38萬噸,每年可減少排放二氧化碳約134.47萬噸,對于低碳建減排、推動未來光伏產業發展應用具有重要意義。
