昌黎海上光伏項目第100榀網架順利吊裝上船
河北昌黎500MW海上光伏試點項目位于河北省秦皇島市昌黎縣東側海域,規劃裝機容量500MW,預計2026年投產使用,預運行期25年。項目建成后不僅能大幅提升清潔能源供應能力,還將有效推動京津冀地區能源結構優化,助力國家實現“碳中和”戰略。中建鋼構主要負責該項目的光伏網架鋼平臺供應。
流水線作業提效率

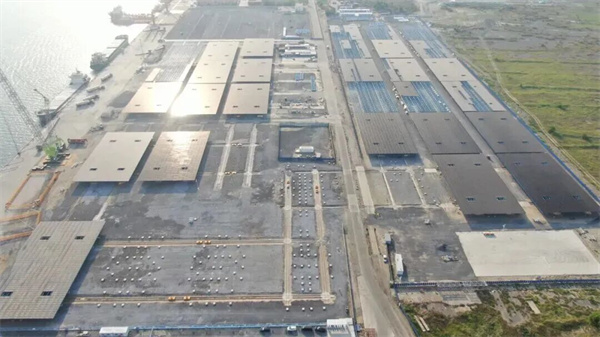

項目海邊堆場
傳統海上光伏項目,通常在同一個作業區內,相繼完成網架拼裝等多道工序,然后再裝船出海。這種施工方式對場地面積需求大,施工效率低。該項目創新采用流水線作業方式:在海邊設置6條產線、1條成品運輸通道和1條備用運輸通道,每條產線包括5個工位,分別負責網架拼裝、主次檁安裝等工序。每一步前置工序完成后,網架由程控軌道運輸車運輸至吊裝位置,再由履帶吊吊裝到泊位,實現了從拼裝到檢測一條產線無回流。在流水線作業的施工模式下,項目最大限度節省碼頭資源,堆場用地節約10萬平方米,施工和倒運效率提升50%。
定制化工具控精度

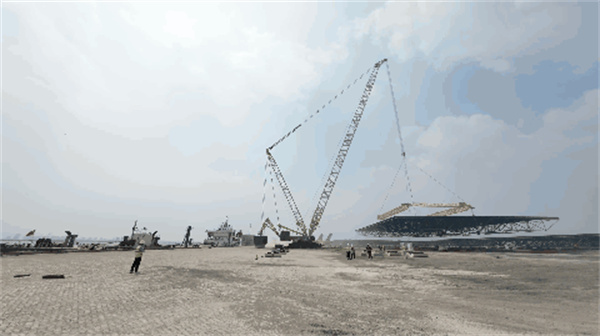

履帶吊將光伏網架吊裝上船
經歷了流水線作業后,光伏網架單體來到倒運區域,等待被兩臺履帶吊吊裝上船。由于碼頭橫風大,網架受力不均,容易在空中發生偏移,難以控制吊裝精度。為此,項目團隊為網架量身定制專屬吊架,將網架形變和應力控制在比規范值小30%的范疇內。項目團隊還組織進行了300余次模擬推演,最終將現場吊裝精度誤差控制在毫米級。

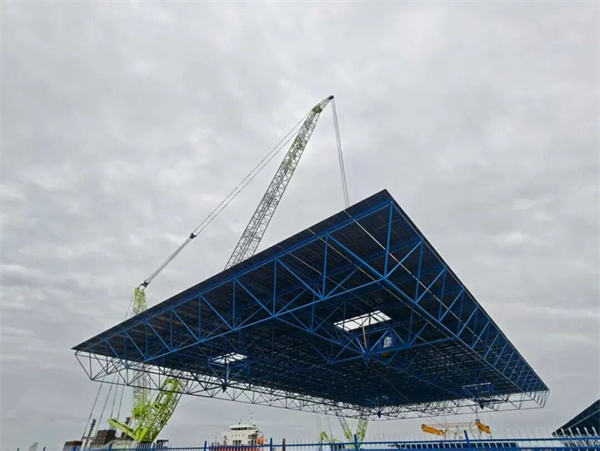

網架正在進行上船精度調整
網架吊裝至船后,需要繼續以毫米級精度對接到船上預定的支架上。海上風大浪急,吊裝上船作業中細微的誤差都可能導致網架運輸過程中“失之毫厘,差之千里”。為了讓網架精準落位,項目團隊采用北斗系統對現場整體場地進行建模,用牽引繩輔助微調,在船上安排專人實時控制吊裝落位精度,最終實現鋼網架精準對接。
創新型設計省工期

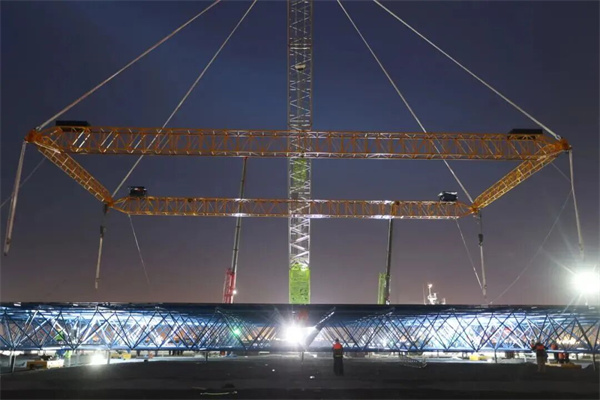

項目正在進行夜間多片疊裝吊裝作業
目前,大部分海上光伏結構設計普遍采用三角錐形支腿,單船只能裝載一榀網架平臺。項目團隊經過論證,提出高低樁設計方案,取消鋼網架裝船時原有的三角錐形支腿。新的方案下,單船可裝3-4榀,大幅提高了海上運輸效率,整體工期預計節省約30%。同時,項目團隊彈性安排出海時間,在夜間和清晨組織出海,避開航路繁忙時段,既提高效率又減少了安全風險。

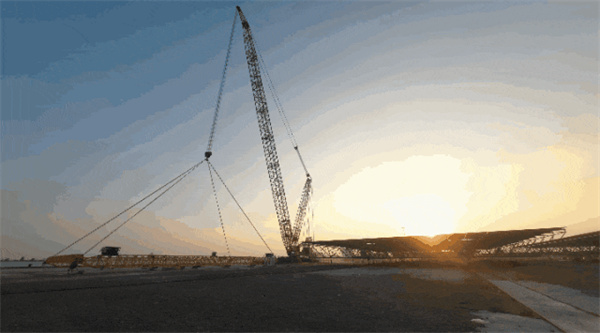

夕陽掩映下的吊裝作業現場
肩捧夜色,臉映夕陽。在這里,綠色的故事正在被書寫,向海要電,闊步深藍的畫卷正在徐徐展開。
